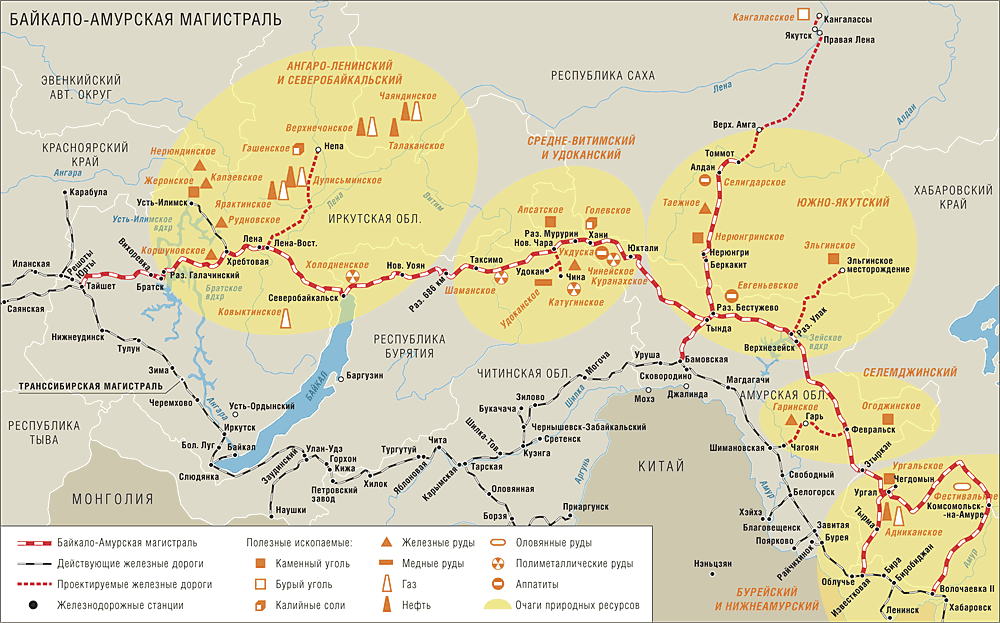

Долгая дорога
Идея создания Байкало-Амурской магистрали (БАМ), главной советской стройки 1970-х, появилась еще в XIX веке, первые работы начались до революции, а значительная часть построена в 1930-е годы, но разобрана. История БАМа показывает, что экономика в проекте всегда была второстепенна и магистраль приносит ОАО РЖД убытки. Недавно появилась надежда, что загрузка может вырасти до рентабельной, но кризис заставил усомниться в этом.
Дублер Транссиба
Современный человек при упоминании Байкало-Амурской магистрали вспоминает только стройку века 1970-80-х годов. На самом деле название БАМ появилось за 40 лет до начала брежневской стройки, а впервые идея строительства железной дороги по маршруту нынешней возникла уже тогда, когда проектировали Транссибирскую магистраль, то есть в 1880-е годы. Уже тогда существовали проекты строительства ответвления Транссиба к северу от Байкала до Хабаровска. Но в тот момент правительство не заинтересовалось идеей, а вернулось к ней только в 1906-1907 годах — сразу после русско-японской войны, показавшей, что восточные границы империи не так надежны, как казалось.
Уже тогда местные предприниматели обосновывали необходимость строительства дороги перспективой освоения минеральных ресурсов к северу от Байкала. Но то, что проектно-изыскательские работы северного ответвления Транссиба начались именно в 1907 году, свидетельствует о тенденции, которая будет видна и в дальнейшем: государство готовилось к серьезным инвестициям в БАМ, только когда это касалось безопасности. Транссиб проходил слишком близко от границы, а для ведения боевых действий на востоке государству была необходима рокада — железная дорога, проходящая параллельно предполагаемой линии фронта возможной войны и дающая возможность подвозить и снабжать войска. Во все последующие годы всерьез возвращаться к строительству дороги государство будет только в моменты напряжения на восточных границах.
Первые изыскательские работы на будущем БАМе прекратились в 1914 году с началом Первой мировой войны, в которой Япония оказалась союзником России, а Китай самостоятельным игроком не был. Новая власть вернулась к строительству дороги только спустя почти 20 лет. Хотя в середине 1920-х годов планы строительства дороги к северу от Транссиба выдвигались, до начала 1930-х они оставались просто идеей. Толчком к началу процесса, скорее всего, стал конфликт на Китайско-Восточной железной дороге (КВЖД) — на проходившем по территории Китая участке Транссиба, который тогда был советско-китайским СП и по которому до революции шла основная часть движения от Восточной Сибири в сторону Дальнего Востока.
Летом 1929 года, в Китае после прихода к власти националистов китайские войска захватили КВЖД и удерживали ее полгода. Сама КВЖД к этому моменту уже не была единственным продолжением Транссиба до Тихого океана, но конфликт показал потенциальную опасность на советско-китайской границе, по которой проходила основная магистраль Транссиба. Уже в 1930 году Далькрайком ВКП(б) направил в ЦК и Совнарком предложения о строительстве второй транссибирской дороги. В этом документе впервые упоминается название "Байкало-Амурская магистраль". Начинать дорогу предлагалось от станции Уруша (примерно середина нынешнего БАМа в районе Сковородина), а конечным пунктом планировали сделать Комсомольск-на-Амуре, который тогда был селом Пермским.
К 1932 году предложения Далькрайкома прошли все инстанции, и в апреле появилось первое постановление Совнаркома "О строительстве Байкало-Амурской магистрали", утвердившее план строительства БАМа и предложенный Далькрайкомом маршрут. Наркомату путей сообщения предписывалось обеспечить "немедленный приступ ко всем подготовительным работам по сооружению БАМа". Стройку, согласно постановлению, планировалось закончить в три года: сквозное движение по всей магистрали в режиме рабочей эксплуатации должно было быть открыто к концу 1935 года.
Но почти в самом начале строительства стало ясно, что его сроки, как и на многих других объектах сталинских пятилеток, слишком оптимистичны и вовремя закончить магистраль не удастся. Основная проблема была в отсутствии рабочей силы: при официально установленном контингенте работающих на стройке в 25-26 тыс. человек к началу строительства в 1932 году удалось привлечь только 2,5 тыс. человек. Притом что первый руководитель строительства БАМа Сергей Мрачковский считал даже установленный контингент заниженным втрое. Учитывая трудности с доставкой стройматериалов и оборудования, к концу 1932 года в проекте образовались, как тогда говорилось, "огромные прорывы", финансирование строительства к четвертому кварталу было почти прекращено, и уже обсуждалось его свертывание.
Сталинская стройка
Решение было обычным для того времени: в октябре 1932 года, когда стало окончательно ясно, что план вербовки вольных рабочих выполнить не удастся, стройку передали из ведения наркомата по железным дорогам (НКПС) к ОГПУ, которое в этот момент в рекордные сроки завершало строительство Беломорско-Балтийского канала. Количество заключенных в лагерях ОГПУ росло с каждым годом, строительство Беломорканала в 1933 году закончилось, так что проблема с рабочей силой на БАМе была решена: к 1934 году в структуре Байкало-Амурского лагеря (БАМЛАГ) было занято около четверти из более 500 тыс. заключенных, отбывавших сроки в лагерях ОГПУ. Самыми известными из заключенных БАМЛАГа были философ Павел Флоренский и будущий маршал Константин Рокоссовский.
Вопрос о рабочей силе был снят, но первоначальные планы к 1934 году все равно пришлось менять: территория будущей трассы оказалась плохо изученной, и значительную часть рабочей силы до времени бросили на строительство вторых путей Транссиба. Работы по строительству новой магистрали пока что было решено проводить только на соединительном участке от станции БАМ на Транссибе (в районе Сковородина) до Тынды. Но и он был открыт с большим опозданием — только в октябре 1937 года. В этом же году, после начала полномасштабной японско-китайской войны на территории северного Китая, советское правительство приняло второе постановление о строительстве БАМа, утвердив современный маршрут прохождения магистрали от Тайшета через Усть-Кут, Нижнеангарск, Тынду, Ургал, Комсомольск-на-Амуре с выходом в порт Советская Гавань.
Общая длина трассы выросла с первоначально предлагавшихся 1,65-2 тыс. км до 4 тыс. км и более. Для проектирования БАМа, согласно этому постановлению, впервые был создан специальный проектировочный институт "БАМтранспроект" (с 1939 года переименован в "БАМпроект"). В 1937 году начались работы по строительству второй соединительной части с Транссибом — линии Известковая--Ургал. В 1938 году, после первого открытого конфликта Красной армии с японскими войсками на озере Хасан, последовало еще одно постановление Совнаркома, которое утвердило новый срок введения магистрали в эксплуатацию — 1945 год.
Помешала война
Разразившаяся в 1941 году Великая Отечественная война спутала все планы строительства магистрали. За два месяца до начала войны с Германией, в апреле СССР и Япония заключили пакт о ненападении. Японская военная промышленность стала готовиться к морской войне с США, и вероятность крупномасштабной войны на Дальнем Востоке, а с ней и стратегическая необходимость строительства БАМа, существенно снизилась. Напротив, в европейской части страны с началом войны с Германией положение ухудшалось с каждым днем, и в этих условиях НКПС воспользовался материалами БАМа в качестве резерва. Рельсы и железнодорожное оборудование использовались при восстановлении разрушенных участков железных дорог на южных участках фронта, например при строительстве рокадной дороги снабжения по западному берегу Волги у Сталинграда — Заволжской магистрали, при строительстве железнодорожных участков транспортного коридора для организации поставок союзников по ленд-лизу через Иран.
В результате почти все построенные линии БАМа фактически перестали существовать. В 1941 году была демонтирована введенная еще в 1937-м линия БАМ--Тында, строительство участков Ургал--Комсомольск-на-Амуре, Тайшет--Падун и Комсомольск--Советская Гавань было законсервировано. Линия Известковая--Ургал была предварительно введена в эксплуатацию в 1942 году, но уже год спустя ее также разобрали. Железнодорожное сообщение на уже построенных участках общей длиной примерно в 400 км было прекращено.
Тем не менее даже во время войны БАМ оставался для советского руководства приоритетным проектом. Как только ситуация на фронте начала улучшаться, в 1943 году Государственный комитет обороны СССР возобновил в ускоренном режиме строительство линии Комсомольск--Советская Гавань, на тот момент самой важной на случай войны с Японией. При помощи американских поставок железнодорожного оборудования по ленд-лизу в июле 1945 года (за месяц до объявления СССР войны Японии) линия вступила в строй. Строительство продолжалось и сразу после войны. Возобновились работы на западном участке БАМа, в 1947 году была открыта линия Тайшет--Братск, а в 1951-м ее довели до станции Лена (город Усть-Кут), фактически сформировав нынешний западный участок трассы. Правда, полноценный ввод в эксплуатацию участка произошел только семь лет спустя — в 1958 году. Линии были необходимы для обеспечения работы крупных строек — Усть-Илимской ГЭС, Братского и Усть-Илимского ЛПК.
Но эти линии стали последними введенными до начала новой стройки брежневского периода. Реальной угрозы советским границам на востоке больше не было: с приходом к власти в Китае коммунистов советско-китайские отношения, казалось, навсегда стали исключительно дружескими, а Японии как военного субъекта в регионе после поражения в войне больше не существовало. Кроме того, пришедшее к власти новое руководство во главе с Никитой Хрущевым предложило новые масштабные проекты в других регионах, в частности освоение целины.
А с конца 1950-х годов к уже известным проблемам строительства — трудностям в привлечении рабочей силы, вечной мерзлоте и сложному рельефу — добавилась еще одна. В конце 1950-х на трассе БАМа была зафиксирована высокая сейсмическая активность: в зоне магистрали произошло сразу семь землетрясений силой от 7 до 10 баллов. В 1957 году на северных отрогах хребта Удокан произошло самое значительное на территории СССР с 1911 года Муйское землетрясение силой 10-11 баллов, вызвавшее образование системы трещин и разломов протяженностью около 300 км, сдвиг русел рек, обрушение горных склонов. В 1961 году Институт земной коры сибирского отделения АН СССР начал сейсмологические исследования по трассе БАМа, которые заняли несколько лет.
До конца 1960-х годов на БАМе продолжались только незначительные работы — были отсыпаны насыпи и рассечены скалы к западу от Комсомольска-на-Амуре. В течение всех 1950-60-х годов построенный участок основной магистрали и соединительная линия Известковая--Ургал использовались как лесовозная дорога. Строительство на БАМе было почти полностью приостановлено до середины 1970-х годов.
Второе рождение
Вернуться к теме БАМа государство решило только в 1960-е годы. Как и раньше, толчком к возобновлению инвестиций и началу новых проектировочных работ стали геополитические соображения. С конца 1950-х годов отношения между СССР и Китаем начали портиться, китайское руководство настаивало на пересмотре границы с Советским Союзом. Ко второй половине 1960-х стало понятно, что вооруженный конфликт на советско-китайской границе вполне реален, причем он мог быть вполне масштабным: на 4 380 км советско-китайской границы размещались силы в 658 тыс. советских и 814 тыс. китайских солдат. В 1969 году эти предположения подтвердились — между СССР и Китаем произошел первый открытый пограничный конфликт на спорном острове Даманский, куда высадились 300 китайских солдат. К счастью, конфликт не перерос в полномасштабные военные действия, но стычки между советскими пограничниками и китайскими войсками продолжались и после этого.
Конечно, военно-стратегические соображения не были единственной причиной начала новых работ на БАМе. Советские экономисты рассматривали строительство железной дороги как основной элемент комплексного освоения производительных сил Иркутской области, Бурятии, Забайкалья, Якутии, Амурской области и Хабаровского края. Маршрут трассы прошел мимо крупнейших неразработанных месторождений, находившихся в этих регионах, в том числе медного Удоканского, крупнейших нефтегазоносных (Чаяндинское и Верхнечонское) и угольных (Нерюнгринское и Эльгинское) месторождений Якутии, полиметаллических (Чинейское) и урановых (Холодненское) месторождений Бурятии и Читинской области.
Экономисты обосновывали необходимость создания в зоне БАМа девяти территориально-производственных комплексов (ТПК). Кроме того, в 1970-е годы высокие цены на нефть стимулировали государственные инвестиции, и объемы перевозок по Транссибу значительно выросли, вызвав у руководства страны опасение, что пропускная способность основной дороги в обозримом будущем окажется недостаточной. В перспективе ставилась задача продолжить БАМ на север на Якутск, далее на Магадан, Чукотку и Камчатку.
В 1967 году вышло постановление ЦК КПСС и Совета министров СССР о возобновлении проектно-изыскательских работ на БАМе, которые были поручены институтам "Мосгипротранс", "Ленгипротранс" и "Сибгипротранс". Проектировочные работы, по сути, пришлось проводить заново — как из-за уточнения по сравнению с 1930-ми годами природных условий на маршруте трассы (в том числе повышенной сейсмической опасности), так и из-за изменения технических условий эксплуатации трассы, на которой вместо ранее планируемой паровозной тяги теперь предполагалось организовать движение на тепловозной и электрической. К этому времени электрифицирован был только самый западный участок трассы Тайшет--Лена.
Первые работы на новой стройке начались еще до 1974 года, от которого принято отсчитывать историю современного БАМа. Первое строительное подразделение магистрали, управление "БАМстройпуть" на станции Сковородино было создано в ноябре 1971 года, а сама стройка началась в 1972-м. В апреле были отсыпаны первые кубометры грунта на участке БАМ--Тындинский, а в сентябре на нулевом километре линии было уложено первое звено.
В марте 1974 года на выступлении в Алма-Ате генеральный секретарь ЦК КПСС Леонид Брежнев впервые назвал БАМ "важнейшей стройкой девятой пятилетки". Спустя четыре месяца, 8 июля появилось постановление ЦК КПСС и Совета министров СССР N 561 "О строительстве Байкало-Амурской железнодорожной магистрали", которое сейчас считается официальным началом стройки. Завершить строительство магистрали рассчитывали за десять лет. План предполагал строительство магистрали протяженностью 3 145 км от Усть-Кута (станция Лена) до Комсомольска-на-Амуре, прокладку второго пути длиной 680 км — на уже построенном участке Тайшет--Лена и однопутную 400-километровую железную дорогу БАМ--Тында--Беркакит — в общей сложности 4 225 км путей.
В конце июля 1974 года "Правда" опубликовала на первой полосе статью "От Байкала до Амура", ею был дан старт для массовой агитационной кампании, продолжавшейся до конца строительства. Правда, о начальном этапе строительства БАМа в 1930-е годы в многочисленных книгах, брошюрах и газетных статьях, которые издавались многомиллионными тиражами, писалось очень мало. К этому времени настоящую историю даже относительно успешных проектов, вроде Беломорканала, государство предпочитало не рассказывать. А про построенные и разобранные во время войны участки БАМа, например, в советском энциклопедическом словаре 1980-х годов издания, не было вообще ничего — датой начала стройки назывался 1974 год, и лишь вскользь упоминалось о двух участках, построенных "в конце 1940-х — начале 1950-х годов".
Как и в 1930-е, в годы второго строительства БАМа перед государством встала задача обеспечить стройке рабочую силу, причем относительно дешевую. Задачу эту приходилось решать уже другими способами. Еще до июльского постановления ЦК, на XVII съезде ВЛКСМ в апреле БАМ был объявлен всесоюзной комсомольской стройкой. Прямо на съезде был сформирован первый комсомольский отряд, отправившийся на магистраль. К лету 1974 года на БАМе работало уже 2 тыс. комсомольцев. Доля прибывших на стройку "по общественному призыву" в первый год составляла 47,7% от общего числа занятых, а в отдельных подразделениях — до 80%. Кроме добровольцев работали на стройке и выпускники вузов, приехавшие на БАМ по распределению.
Второй движущей силой стали железнодорожные войска — те же комсомольцы, но попавшие на стройку уже не добровольно. Первые военные строительные подразделения прибыли на БАМ в августе 1974 года. Над строительством инфраструктуры БАМа взяли шефство республики СССР — станцию Ургал строила Украина, Муякан — Белоруссия, Уоян — Литва, Кичера — Эстония, Таюра — Армения, Улькан — Азербайджан, Солони — Таджикистан, Алонка — Молдавия, Тында строилась под шефством Москвы. Параллельно велось строительство и "на выходе" — в портах Ванино и Советская Гавань.
Комсомольцы и военные строили дорогу почти так же быстро, как заключенные. В 1979 году был завершен участок Комсомольск--Березовка, который замкнул восточное кольцо БАМа (Известковая--Ургал--Комсомольск--Волочаевка). К 1981 году, когда магистраль в системе МПС официально стала самостоятельной Байкало-Амурской железной дорогой с управлением в Тынде, эксплуатационная длина путей новой дороги составляла более 1,6 тыс. км. На западном участке в том же году была введена в эксплуатацию линия Лена--Нижнеангарск. В 1982 году на восточном участке БАМа было открыто рабочее движение поездов от Тынды до станции Верхнезейск, a в ноябре того же года сдан в постоянную эксплуатацию 300-километровый участок Ургал --Постышево.
Стыковка западного и восточного участков путей произошла в сентябре 1984 года, а 1 октября состоялась торжественная укладка "золотых" звеньев БАМа на станции Куэнга в Читинской области. Еще пять лет продолжалась работа по достройке инфраструктуры БАМа и вспомогательных веток. В 1989 году был подписан акт о приемке магистрали, и на ней началось сквозное движение поездов. Но окончательные работы по строительству БАМа были завершены только через 14 лет, когда в 2003 году открылся пятый по размеру в мире 15-километровый Северомуйский тоннель, подготовительные работы по которому начались еще в 1976 году. До окончания строительства тоннеля поездам приходилось идти по 64-километровому обходу.
Что дальше?
Строительство магистрали обошлось Советскому Союзу в ценах 1991 года без учета упущенной выгоды в 17,7 млрд руб., это был крупнейший инфраструктурный проект в истории СССР. Военно-стратегическая задача дублирования Транссиба на большем расстоянии от границы была успешно решена, но экономической выгоды проект до сих пор так и не принес.
Уже в 1980-е годы советские экономисты указывали на то, что из девяти ТПК, которые должны были обеспечить загрузку БАМа, реализован только один — в Нерюнгринском угольном бассейне. С тех пор ситуация если и улучшилась, то не сильно. Большинство крупнейших месторождений, которые могли бы обеспечить БАМу дополнительную загрузку, до сих пор не разрабатываются.
По магистрали перевозится 8-10 млн тонн грузов в год, и при таких небольших объемах магистраль продолжает оставаться нерентабельной, принося ОАО "Российские железные дороги" несколько миллиардов рублей убытков в год. Пассажирские перевозки на БАМе еще менее интенсивны. Сегодня БАМ перевозит около 12 млн человек в год — немногим более 1% пассажирских перевозок по стране. Интенсивность движения пассажирских поездов по магистрали незначительна — одна-две пары поездов в сутки, как в дальнем, так и в пригородном сообщении на участке Комсомольск--Северобайкальск, и 9-16 пар на западном участке.
Надежда на то, что ситуация сдвинется с мертвой точки, появилась в последние несколько лет, когда активизировалась работа по освоению месторождений в зоне магистрали. В 2003 году холдинг "Базовый элемент" купил у группы "Евросиб" крупнейшее в России Чинейское месторождение ванадийсодержащих и медно-сульфидных руд с драгоценными металлами. В 2007 году был найден инвестор для освоения Эльгинского месторождения, лицензию на которое вместе с компанией "Якутуголь" купила металлургическая компания "Мечел". В 2008 году прошел конкурс по продаже лицензии на освоение Удокана, владельцем лицензии стал "Металлоинвест", который договорился разрабатывать его совместно с госкорпорацией "Ростехнологии". Группа Aricom начала разработку месторождений титаномагнетитовых руд Куранах и Большой Сейим.
Но самым значительным аргументом в пользу дальнейшего развития БАМа стало то, что рост объемов железнодорожных перевозок в стране в 1998-2007 годах позволял предположить, что объем перевозок грузов по Транссибирской магистрали может достичь пределов ее пропускной способности и новые объемы перевозок будет брать на себя уже дублирующая трасса.
Учитывая эти факторы, в 2007 году ОАО РЖД разработало стратегическую программу развития БАМа до 2020 года. Программа, конечно, была рассчитана без учета будущего экономического кризиса. Было просчитано два варианта — пессимистичный, предполагающий рост объема перевозок грузов в порты Ванино и Советская Гавань (до 30 млн тонн в год), и оптимистичный — с расчетом на рост перевозок до 53 млн тонн в год. Грузопотоки в основном планировалось увеличить за счет новых разрабатываемых месторождений в зоне магистрали, но рассчитывали и на новые транзитные грузы.
Президент ОАО РЖД Владимир Якунин не раз говорил, что в идеале в долгосрочной перспективе грузовые перевозки в регионе должны уйти на БАМ, а Транссиб должен специализироваться на пассажирских и контейнерных перевозках. Программа также предусматривала усиленное развитие конечной точки БАМа — Ванино--Совгаваньского транспортного узла со строительством новых терминалов по перевалке угля (СУЭК и "Саха транспортная компания", принадлежащая "Мечелу"), лесных и металлоломных грузов (Evraz Group), глинозема, алюминия и лесных грузов ("Базовый элемент") и руды (рудник "Покровский", принадлежащий Aricom). Предполагалось, что расти, хотя и не так быстро, будет и пассажирооборот — с нынешних 2,4 млрд пассажирокилометров до 2,8 млрд в 2020 году.
При первом варианте программы на развитие магистрали до 2020 года планировалось потратить 247,3 млрд руб., во втором — 317,2 млрд руб. в ценах 2006 года. За счет этих инвестиций (на первых этапах планировалось, что 70% вложений обеспечит ОАО РЖД, а остальные 30% — инвестфонд) предполагалось удлинить и построить дополнительные приемно-отправительные пути на станциях, восстановить разобранные в 1990-е годы, построить 1 313 км вторых главных путей, модернизировать инфраструктуру магистрали.
В теоретическом долгосрочном плане программа, как и в 1970-е годы, предусматривает продолжение БАМа на север в сторону Магадана, Камчатки и Чукотки. Эти проекты зафиксированы и в стратегическом плане развития российских железных дорог до 2030 года. Строится железнодорожная линия Томмот--Якутск, которая свяжет БАМ с районами Якутии, ранее доступными только с помощью водного транспорта.
Но мировой экономический кризис поставил эти планы под вопрос. Падение перевозок с началом кризиса, по крайней мере в краткосрочной перспективе, сняло вопрос о перегрузке Транссиба. Почти все проекты по освоению зоны БАМа, как и большинство новых проектов в стране, оказались заморожены.
"Базэл" до сих пор разрабатывает ТЭО Чинейского месторождения, а с учетом долговых проблем компании реализация этого проекта, скорее всего, будет отложена на неопределенный срок. Ближе всего к реализации был Эльгинский проект, но и тут возникли проблемы: в апреле из-за долгов "Мечела" перед подрядчиками было остановлено строительство железнодорожной ветки к месторождению, необходимой для его ввода в строй. Подготовка к освоению Удокана тоже идет неспешно: "Металлоинвест", несмотря на требования Роснедр, до сих пор даже не оплатил выигранную прошлым летом лицензию.
Нефтегазовые месторождения региона тоже не стали источником грузов для БАМа: транспортировку нефти по железнодорожной части трубопровода Восточная Сибирь--Тихий океан (ОАО РЖД и Минтранс предлагали задействовать в этом проекте БАМ, министр Игорь Левитин рассчитывал, что это покроет хотя бы часть убытков от его содержания) было решено полностью осуществлять по Транссибу.
В институте "Гипротранстэи", разрабатывавшем программу строительства БАМа, констатируют, что реализация проекта будет зависеть от того, как быстро закончится экономический спад и "как быстро сработают инвесторы". Впрочем, в долгосрочной перспективе перевозки по Транссибу все равно будут расти, а месторождения будут осваиваться, уверены в институте. Так что программа развития БАМа пока не пересматривается.
