Этим летом Южной Корее грозит беспрецедентный дефицит электроэнергии. В стране, где до 35% электроэнергии вырабатывается на АЭС, из-за поддельных комплектующих остановлены два реактора, ввод еще двух энергоблоков отложен. По разным причинам летом в Корее одновременно не будут работать 10 из 23 реакторов. Правительство предупредило, что без дополнительных мер по экономии электроэнергии страну ждут отключения.

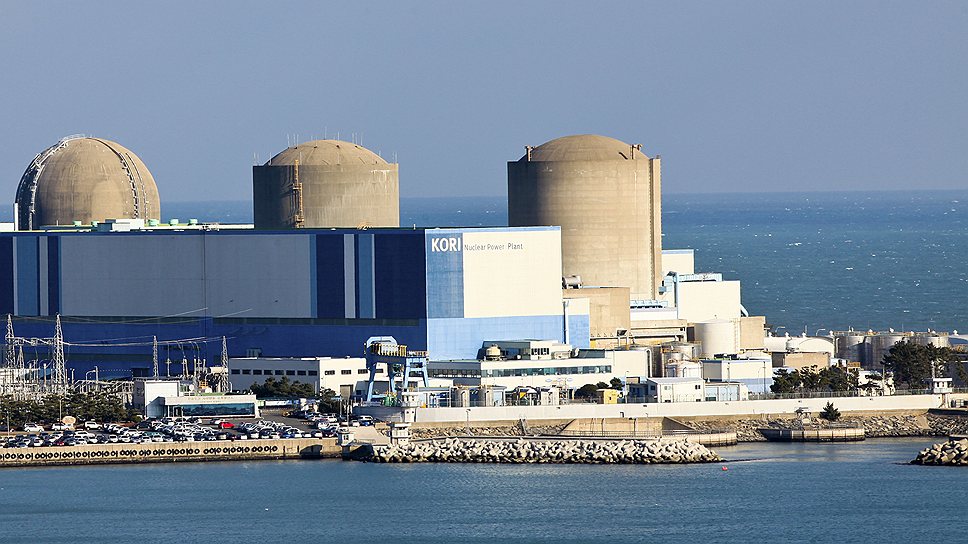

АЭС в Бусане, Южная Корея
Фото: Reuters
Комиссия по ядерной безопасности Южной Кореи 28 мая запретила эксплуатацию двух ядерных энергоблоков мощностью 1 ГВт каждый. Регулятор потребовал заменить комплектующие, сертификаты соответствия на которые были подделаны. Остановлены блоки «Синкори-2» на АЭС «Кори» и «Синвольсон-1» на АЭС «Вольсон» (на обоих реакторы типа OPR-1000). Также не допущены к работе еще два энергоблока на этих станциях: отменены запланированный ранее пуск нового энергоблока «Синвольсон-2» и ввод в эксплуатацию после ремонта блока «Синкори-1».
Все оборудование, использующееся на корейских АЭС, должно быть сертифицировано одной из 12 уполномоченных правительством международных организаций. Скандал вокруг их подделки разразился в ноябре 2012 года, когда выяснилось, что сертификаты на 5 тыс. единиц оборудования, используемых на АЭС «Енгван», были подделаны. Два реактора этой АЭС были заглушены. Это событие не только лишило корейскую энергосистему 2 ГВт рабочей мощности накануне зимнего пика нагрузок, но и нанесло очередной удар по имиджу ядерной энергетики в стране.
Доверие к «мирному атому» в Корее резко упало после аварии на японской АЭС «Фукусима-1» в марте 2011 года и уменьшилось после инцидента на первом энергоблоке АЭС «Кори». В феврале 2012 года ошибка работника привела к тому, что на блоке 12 минут полностью отсутствовало внешнее и резервное питание, но информация об инциденте была вымарана из оперативных журналов и скрыта от регулятора. Вскрылось это лишь месяц спустя, что привело к крупному скандалу и серии увольнений в Korea Hydro and Nuclear Power (KHNP) — госкомпании, эксплуатирующей корейские АЭС. Был сменен руководитель KHNP, а в начале мая два инженера компании получили тюремные приговоры за получение взятки от поставщиков и допуск несертифицированного оборудования к эксплуатации на АЭС «Енгван». Сроки получили и четыре сотрудника компаний-поставщиков. Как заявил в понедельник глава KHNP Ким Кюн Соп, факт подделки сертификатов, из-за которого был выпущен сегодняшний приказ, относится к поставке кабелей на сумму $5,35 млн в 2008 году. Названия компаний-поставщиков не раскрываются.
Вслед за объявлением об остановке блоков Министерство торговли, промышленности и энергетики (МТПЭ) Южной Кореи выступило с предупреждением о потенциальном дефиците электроэнергии в летний сезон. Остановка реакторов продлится четыре месяца, сообщает министерство. В результате одновременно в нерабочем состоянии, в том числе из-за плановых ремонтов, окажутся 10 из 23 ядерных реакторов в стране. Общая установленная мощность АЭС Южной Кореи составляет 18,7 ГВт, на ядерную энергетику приходится 35% потребления электроэнергии. По данным МТПЭ, летний пик потребления мощности в этом году составит 77 ГВт. Наиболее серьезные перебои в электроснабжении ожидаются в августе, предупреждает министерство. В конце недели будет представлен комплекс мер по энергосбережению, которые должны позволить пройти летний пик без блэкаутов.
