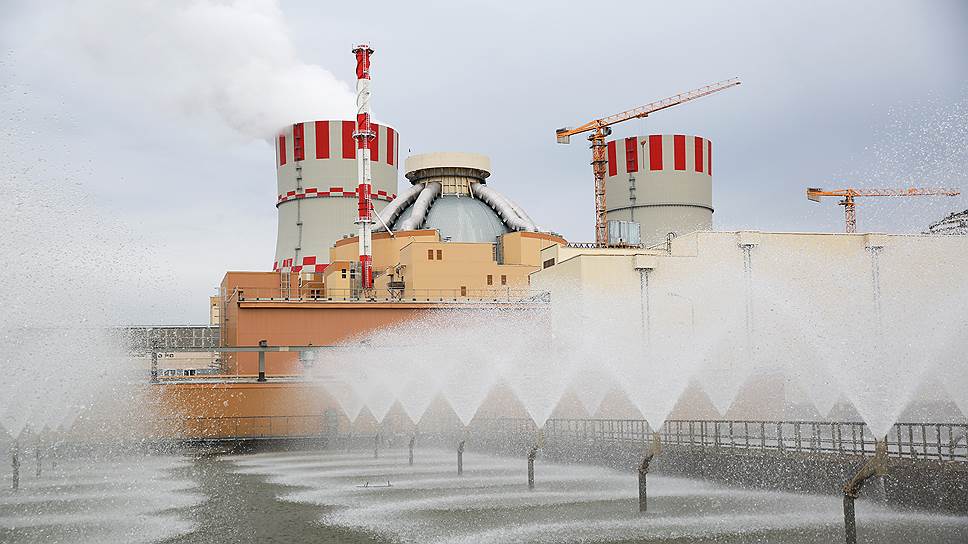

Первый в мире энергоблок поколения «3+» Нововоронежской атомной станции (НВ АЭС) выведен уже на 75% мощности, сообщило вчера управление информации и общественных связей АЭС. Таким образом, энергоблок №6 НВ АЭС перешел ко второму подэтапу освоения уровня мощности на этапе опытно-промышленной эксплуатации (ОПЭ) — завершающему перед сдачей блока в промышленную эксплуатацию. Первое включение нового блока в сеть состоялось 5 августа, а теперь (в течение 145 дней) идет освоение его мощности до проектного уровня. Разрешение Ростехнадзора на сдачу шестого блока в ОПЭ станция получила в начале сентября. После этого началось тестирование работы оборудования блока в различных режимах на 50% мощности, пояснили в управлении. Сейчас аналогичные испытания проводятся на энергоблоке №6, но уже на уровне мощности в 75%: «После достижения каждого порога мощности на блоке осуществляются плановые испытания со сбросами нагрузки. Работы идут в штатном режиме, никаких отклонений от плана нет». Следующим этапом комплекса работ по вводу блока АЭС в эксплуатацию должно стать освоение номинальной мощности (подэтап №3 включает в себя стадии испытаний на уровнях 90 и 100% мощности); затем запланированы «сдаточные испытания энергоблока и приемка его в промышленную эксплуатацию». «В промышленную эксплуатацию блок №6 будет принят в декабре 2016 года. Это увеличит суммарную мощность НВ АЭС в полтора раза», — отметили на станции. В настоящее время в эксплуатации на НВ АЭС находятся три энергоблока (блоки №1 и 2 были остановлены в 1984 и 1990 годах). Возведение инновационных энергоблоков №6 и 7 по проекту «АЭС-2006» мощностью 1200 МВт каждый и общей стоимостью около 250 млрд руб. ведется на площадке станции с 2007 года.
