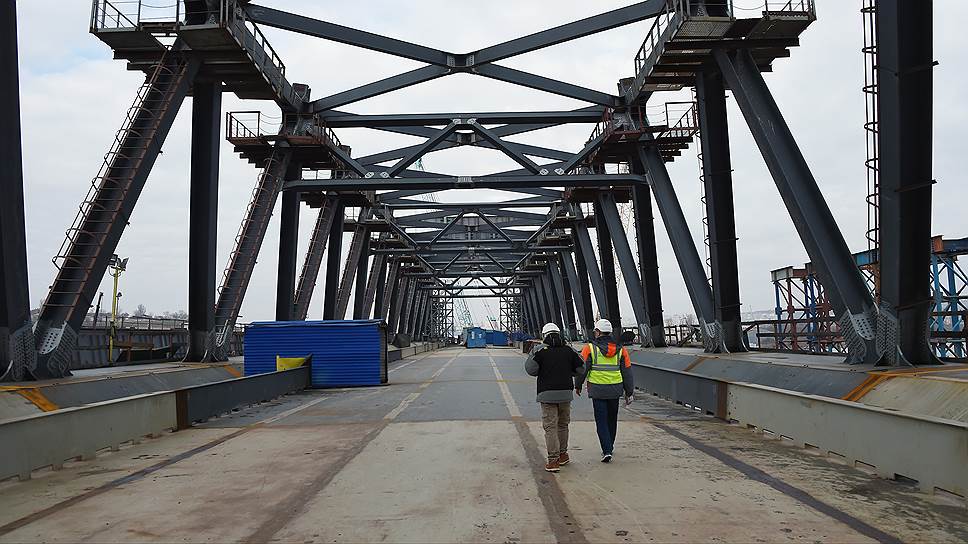

Как выяснил "Ъ", Минтранс настаивает на снижении затрат на электроснабжение железнодорожного подхода к Керченскому мосту, предлагая сократить их за счет уменьшения стоимости техприсоединения к сетям "Кубаньэнерго". Но в компании настаивают на прежней схеме электрификации. Как отмечают источники "Ъ", знакомые с ходом переговоров, если "Кубаньэнерго" пойдет навстречу Минтрансу, предлагается вовсе отказаться от строительства сетей в пользу собственной генерации.
Минтранс и "Кубаньэнерго" (входит в "Россети") разошлись во мнениях, как следует электрифицировать железнодорожные подходы к Керченскому мосту, рассказали "Ъ" источники, знакомые с ситуацией. Электроснабжение железнодорожных подходов к мосту (93,5 МВт) является только первым из двух этапов программы электрификации Таманского полуострова. Вторым этапом предусмотрена электрификация сухогрузного порта Тамань (92,29 МВт). Вся транспортная инфраструктура и портовые мощности будут снабжаться электроэнергией через новую подстанцию "Порт". Соглашение о строительстве электросетевой инфраструктуры Таманского полуострова стоимостью 7 млрд руб. было подписано в начале марта между "Кубаньэнерго" и администрацией Краснодарского края.
Но в Минтрансе схему электрификации сочли слишком дорогой: пересмотреть варианты ее электроснабжения 9 марта потребовал министр транспорта Максим Соколов на совещании с министром энергетики Александром Новаком. Как говорят источники "Ъ", знакомые с ходом обсуждения, основным аргументом стала слишком высокая стоимость техприсоединения железной дороги к сетям "Кубаньэнерго". По словам источника "Ъ", Минтранс предлагал вообще отказаться от строительства подстанции "Порт" в пользу собственной генерации. Тогда господин Соколов не уточнил, о каком именно виде генерации может идти речь.
Дискуссия продолжилась на совещании у замминистра энергетики Андрея Черезова 13 марта, где "Кубаньэнерго" настаивало на сохранении существующей проектной схемы: строительстве подстанции "Порт" напряжением 220 кВ (первый этап, стоимость 4 млрд руб.) с последующим увеличением ее пропускной способности (второй этап). Общая стоимость проекта составит около 7,1 млрд руб., срок ввода энергообъектов — третий квартал 2019 года. Электрификация должна быть синхронизирована непосредственно с завершением строительства самого железнодорожного подхода — в ноябре 2019 года.
В качестве альтернативы "Кубаньэнерго" все же предложило построить подстанцию "Порт" с напряжением 110 кВ, а вторым этапом перевести ее на более высокий класс напряжения — 220 кВ. Это удешевит первый этап работ на 400 млн руб., до 3,6 млрд руб., но продлит сроки его реализации до третьего квартала 2020 года. Но этот вариант не является приоритетным, поскольку потребует полного перепроектирования схемы электроснабжения Таманского полуострова, а итоговая смета "значительно превысит 7,1 млрд руб.", говорится в протоколе совещания. По оценке главы агентства "Infoline-Аналитика" Михаила Бурмистрова, при реализации этой схемы бюджет проекта может составить не менее 9 млрд руб. В протоколе отмечается, что приоритетным считается первый вариант электрификации подходов, но, по словам источников "Ъ", переговоры "далеки от финализации". В Минтрансе и Минэнерго ситуацию не комментировали.
По словам Натальи Пороховой из АКРА, в последние годы технологическое присоединение действительно становится дороже, чем строительство собственной генерации, которое активно развивалось. "Этот бум остановила девальвация рубля, поскольку все оборудование для собственной генерации является импортным", — уточняет эксперт. Но до сих пор такая тенденция касалась менее крупных проектов, чем электрификация железнодорожных подходов.
