Журналисты посетили стройплощадку новой улицы Самары - Арена-2018, ведущей к будущему стадиону «Самара Арена». Строящаяся здесь четырехполосная дорога соединит Волжское шоссе и ул. Демократическую. В июне дорогу начнут асфальтировать. К ноябрю 2017 года здесь появится девятиметровый тротуар, велодорожки и два подземных пешеходных перехода. Работы идут по графику.
Продолжается строительство улицы Арена-2018. Работы идут по плану. Об этом журналистам в ходе пресс-тура сообщил главный инженер ССК «ДорМостАэро» Андрей Солдатов.
Улицу Арена-2018 строят к чемпионату мира по футболу, матчи которого пройдут в Самаре. Работы начались в августе 2016 года. Стоимость контракта составила 769,5 млн руб.
Автомобильная дорога ул. Арена-2018 входит в основной маршрут следования болельщиков чемпионата мира по футболу-2018. Для проезда к стадиону автодорога будет соединена со строящейся улицей Дальняя.
Протяженность Арены-2018 составит 2,6 км. Здесь появятся тротуары, велодорожки и два подземных пешеходных перехода. Одной из особенностей станет девятиметровая тротуарная зона. Это обеспечит возможность пропуска зрителей от зоны их высадки до стадиона в момент пиковой интенсивности, то есть за час до проведения матча, когда число пешеходов составит около 11 тысяч человек в час.

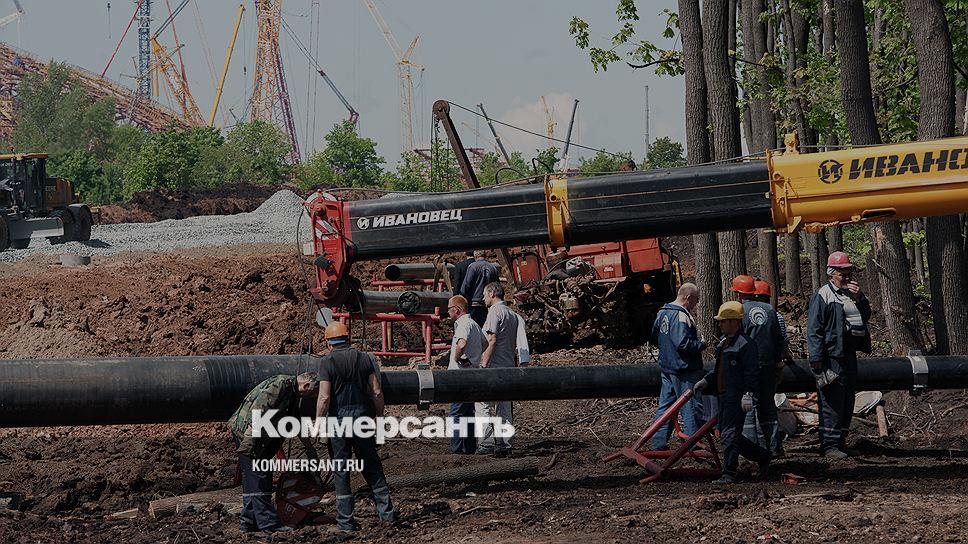

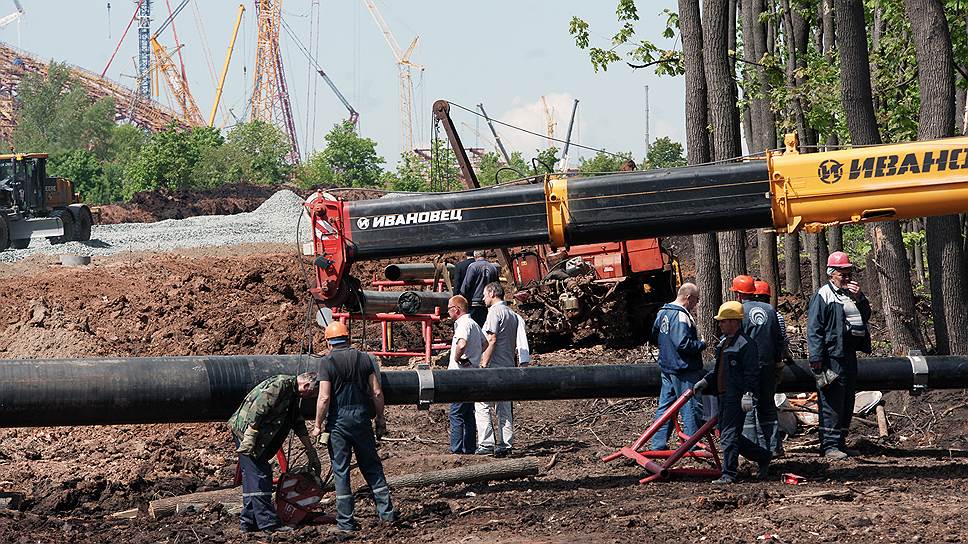

«В трех местах Арена-2018 пересечется с другими дорогами, - рассказал Андрей Солдатов. - Движение будет регулироваться светофорами. Сейчас здесь строится ливневая канализация, прокладываются телефонные кабели, идет переустройство действующих газопроводов. Укладка земляного полотна завершена на 95%, на 50% - щебеночного основания. В первой декаде июня начнется асфальтирование дороги».
Ежедневно на строительстве дороги заняты 60 человек и 38 единиц техники. Работы ведутся по продленному графику, с 6:00 до 21:00. Все применяемые материалы и конструкции отечественного производства, например, щебень из Орского карьера. Ежедневно на месте строительства работают лаборатории, специалисты которых следят за качеством выполнения работ.
Пешеходные переходы готовы примерно на 90%. Их строительство шло даже зимой, чтобы обеспечить своевременную укладку дорожного покрытия. Об этом сообщил директор ООО НПО «Авангард» Руслан Каримов. «Переход будет трехсекционным, - рассказал представитель компании-подрядчика. – В первой секции разместятся служебные помещения, вторая станет пешеходной, третью оборудуют для велосипедистов. Проходимость перехода – шесть тыс. человек в час по каждому тоннелю. В настоящий момент ведутся работы по строительству пандусов для маломобильных граждан, их готовность – 30%».
На ул. Дальней, с которой будет соединена ул. Арена-2018, установка канализации выполнена на 80%. Идет строительство водопровода, осуществляется вынос действующих сетей связи и электросетей.
