Северная верфь нашла нового подрядчика на эллинг

Строительство могут завершить в 2022 году

Как стало известно “Ъ”, входящая в Объединенную судостроительную корпорацию (ОСК) Северная верфь подписала контракт с новым подрядчиком на модернизацию завода, которую планируют провести с 2015 года, за 7,8 млрд рублей. Им стало ранее не занимавшееся судостроительными проектами ООО «Отечественные системы и технологии», один из поставщиков Ростеха. В 2019 году ОСК расторгла контракт с предыдущим подрядчиком — ОАО «Метрострой», это происходило на фоне финансовых проблем последнего и срыва сроков работ. После расширения мощностей и ввода эллинга верфь, специализирующаяся на военном заказе, сможет приступить к строительству круизного судна.

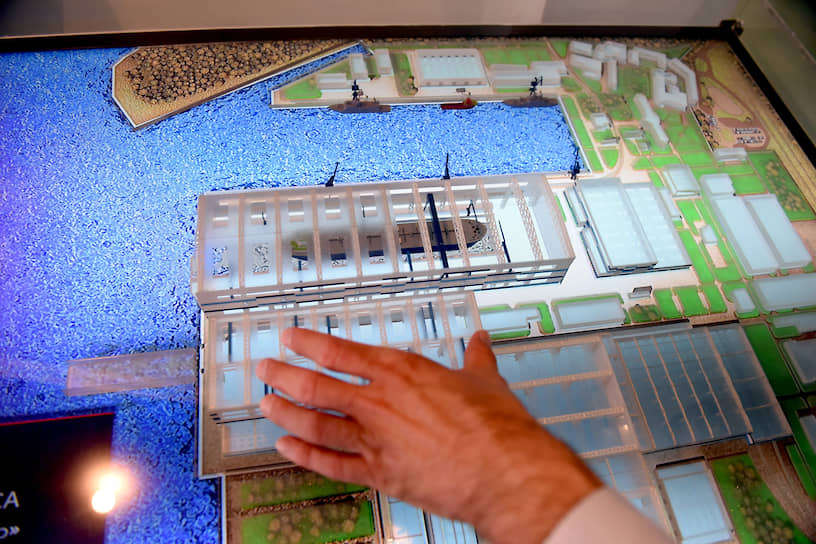

Широкий эллинг позволит вести строительство лайнера или двух более узких кораблей одновременно

Широкий эллинг позволит вести строительство лайнера или двух более узких кораблей одновременно

Фото: Александр Коряков, Коммерсантъ

Широкий эллинг позволит вести строительство лайнера или двух более узких кораблей одновременно

Фото: Александр Коряков, Коммерсантъ

Северная верфь подписала контракт с ООО «Отечественные системы и технологии» (ОСТ) на продолжение работ по первому этапу строительства судостроительного комплекса, заявили “Ъ” на предприятии. Согласно условиям договора, завершение работ запланировано на декабрь 2021 года. Впрочем, и заказчик, и подрядчик уже заявили, что не исключают сдвиг сроков на 2022 год. В ОСТ связывают это со сроками изготовления и оснащения эллинга специализированным оборудованием для строительства судов, которые превышают год. Источник “Ъ” в отрасли ранее заявлял, что без технологического оборудования «будет построен не эллинг, а дорогой сарай».

Разговоры о модернизации Северной верфи ведутся с 2015 года, рассматривались возможность строительства сухого дока и закупка мостового крана «Голиаф» грузоподъемностью 1,2 тыс. тонн, но из-за недостатка средств от них отказались. В итоге было принято решение на первом этапе модернизации возвести эллинг со стапельной плитой и лишь на втором строить передаточный док и корпусообрабатывающий цех. Тендер на строительство эллинга за 6 млрд рублей в ноябре 2017 года выиграло ОАО «Метрострой» (принадлежит правительству Петербурга и супругам Ольге и Николаю Александровым). Однако в марте 2019 года стороны расторгли контракт на фоне срыва сроков и финансовых проблем самой компании. По данным “Ъ”, к тому моменту «Метрострой» мог выполнить работы на общую сумму около 2 млрд рублей.

«Дальше отдавать столь сложный и важный проект разного рода необязательным людям и жуликам мы не хотим»,— комментировал тогда ситуацию глава ОСК Алексей Рахманов. В корпорации вчера не смогли ответить на вопросы “Ъ” о том, как они относятся к отсутствию опыта подобных проектов у нового подрядчика и предусмотрены ли в договоре санкции за нарушение сроков.

Первый этап модернизации Северной верфи включает в себя строительство двух горизонтальных стапельных плит, перекрытых эллингом высотой 73,5 м, с мостовыми кранами грузоподъемностью 350 тонн, уточнили на предприятии. ОСТ находится на строительной площадке верфи уже полтора года, она занималась разработкой нового проекта после ухода предыдущего подрядчика, заявили в компании. «Нас пригласила ОСК, чтобы, пока идет проектирование, стройка не останавливалась и работы по тем позициям, которые не подлежали перепроектированию и уже прошли согласование Главгосэкспертизы, двигались»,— добавили в ОСТ.

ОСТ уже выполнила работы на 1 млрд рублей, уточнили в компании. Подрядчик завершает устройство стапельных плит будущего эллинга, предназначенного для строительства кораблей и судов спусковой массой до 25 тыс. тонн, подчеркивают на Северной верфи. В конкурсе Северной верфи участвовало более десяти компаний, заявлял в интервью “Ъ” глава предприятия Игорь Орлов (см. “Ъ” от 19.08.2020). В ОСТ заявили, что заявку в ходе дальнейших процедур тендера подала только она.

По данным «СПАРК-Интерфакс», ОСТ зарегистрирована в 2013 году, контролируется Барият Осаевой. По данным “Ъ”, конечным бенефициаром бизнеса является ее супруг — Яков Аврах. В портфолио ОСТ — сотрудничество с АО «ММП имени В. В. Чернышева», АО «РСК "МиГ"», ПАО «ОДК», АО «Раменский приборостроительный завод», корпорацией «Фазотрон-НИИР» и заводом «Экран», а также строительство теннисного клуба и реконструкция стадиона в Лужниках. Выручка компании в 2019 году выросла на 25%, до 2,2 млрд рублей, чистая прибыль увеличилась на 16%, до 25,1 млн рублей.

В ОСК называют Северную верфь претендентом на строительство круизного судна. Но до завершения модернизации завода она не сможет приступить к строительству, заявлял господин Орлов. «У нас есть понимание, что с конца 2022 — начала 2023 года мы можем вести переговоры о начале строительства (круизного судна.— “Ъ”). В эллинге с измерением 250 на 100 м можно будет строить суда большой длины и ширины. Сегодня у нас, учитывая специализацию на военной продукции, очень узкие эллинги, и даже по "рыбакам" мы тоже ограничены шириной стапельных мест. А в новом эллинге можно будет поставить один широкий лайнер или два корабля поуже»,— пояснял он.

Яна Войцеховская
